Ремонт санузла — еще одна работа, выполненная нами в 2017 году. Указанная работа выполнялась в пристройке к деревянному дому, где был расположен санузел. Причины выполнения работ по ремонту санузла были следующие:
1. Увеличение свободного пространства в санузле, за счет сноса перегородок;
2. Ремонт пола.

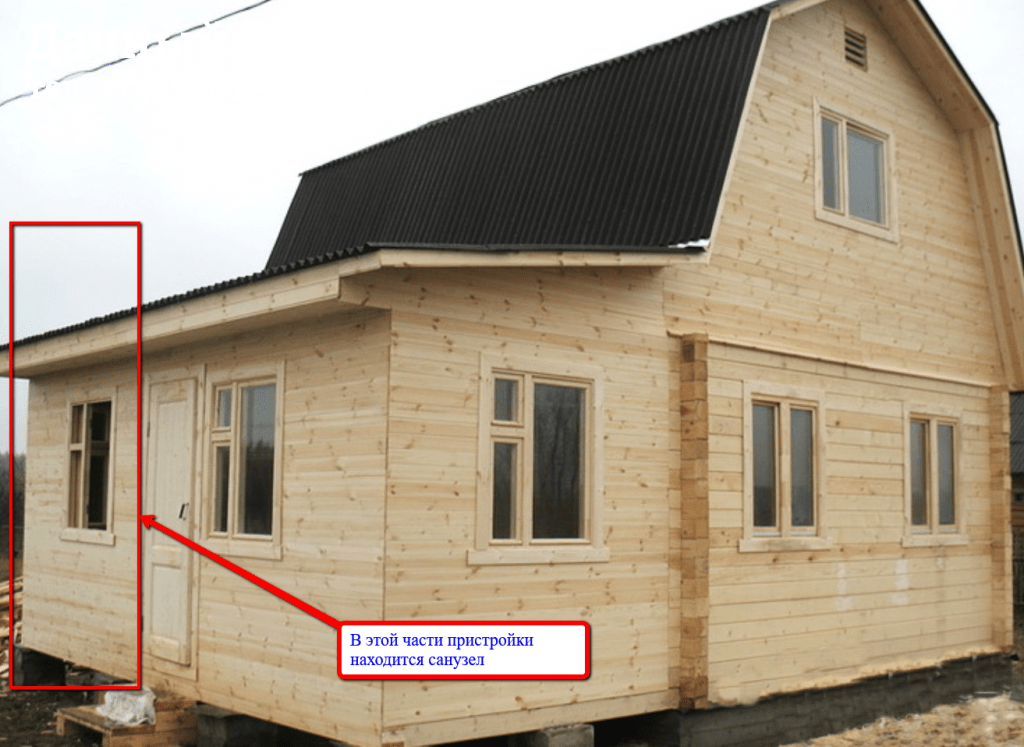

К сожалению, общее фото объекта отсутствует, поэтому, чтобы было понятно о какой пристройке к деревянному дому идет речь и где там располагался санузел, мы приводим фото из Я. Картинок:
Поставленная задача: ремонт санузла в пристройке к деревянному дому, включающий:
— демонтаж перегородок, инженерных систем (электрика, водоснабжение, водоотведение), пола, потолка;
— обустройство новой конструкции перекрытия, его утепление, гидроизоляция;
— обустройство основания под укладку напольной плитки. Укладка напольной плитки;
— возведение перегородок, отделка стен пластиковыми панелями;
— обустройство инженерных систем (электрика, водоснабжение, водоотведение, система фильтрации воды);
— обустройство реечного потолка;
— монтаж сантехнических приборов (унитаз с бачком, рукомойник — «тюльпан», душевая кабина с электронным блоком управления).

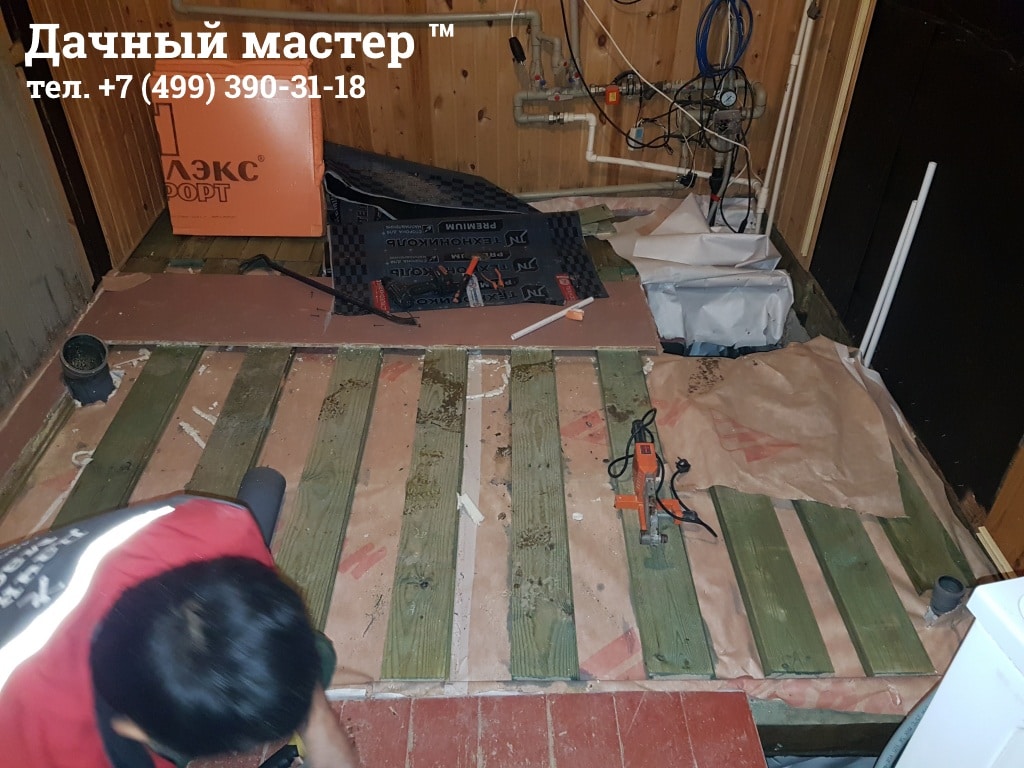

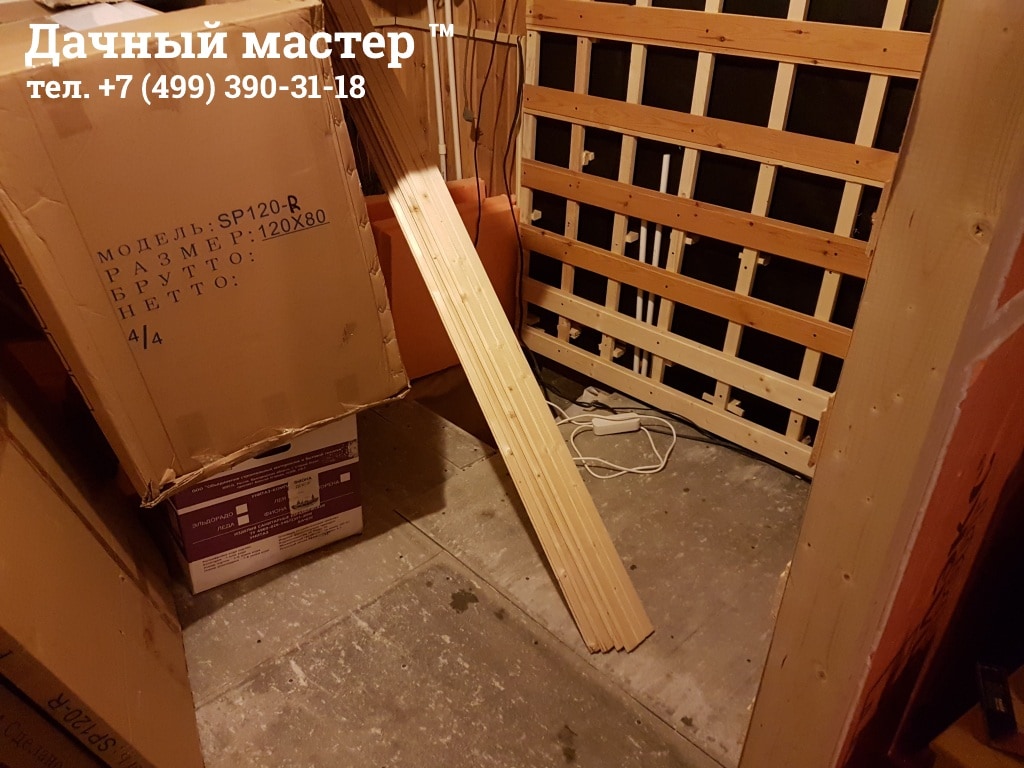

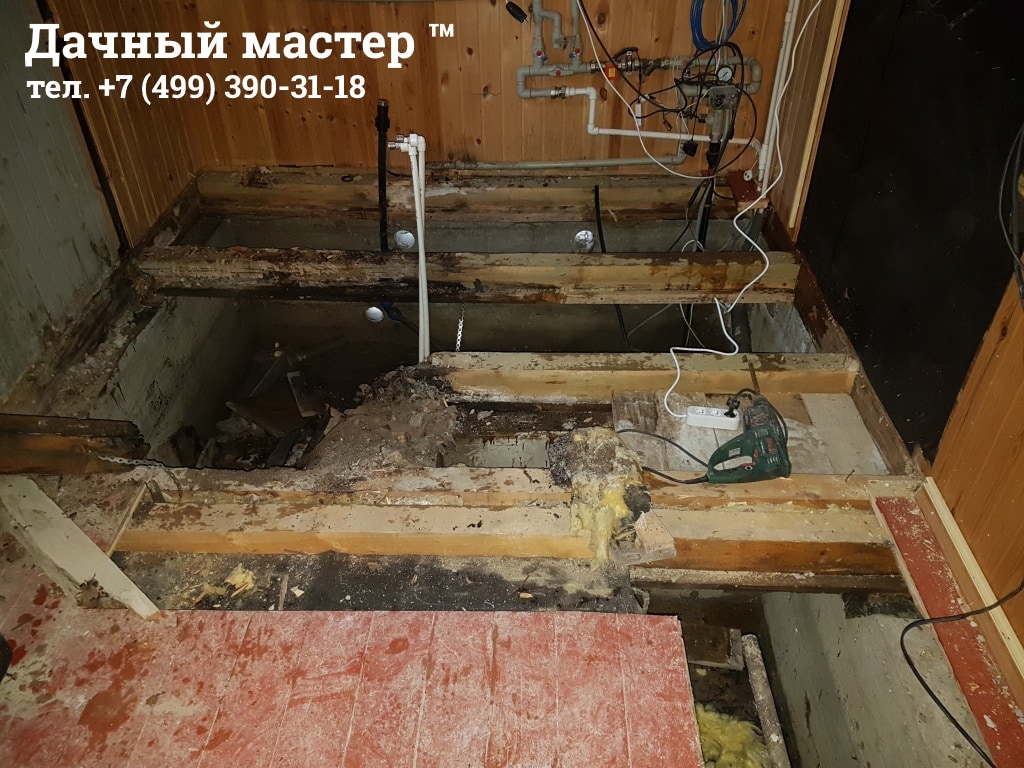

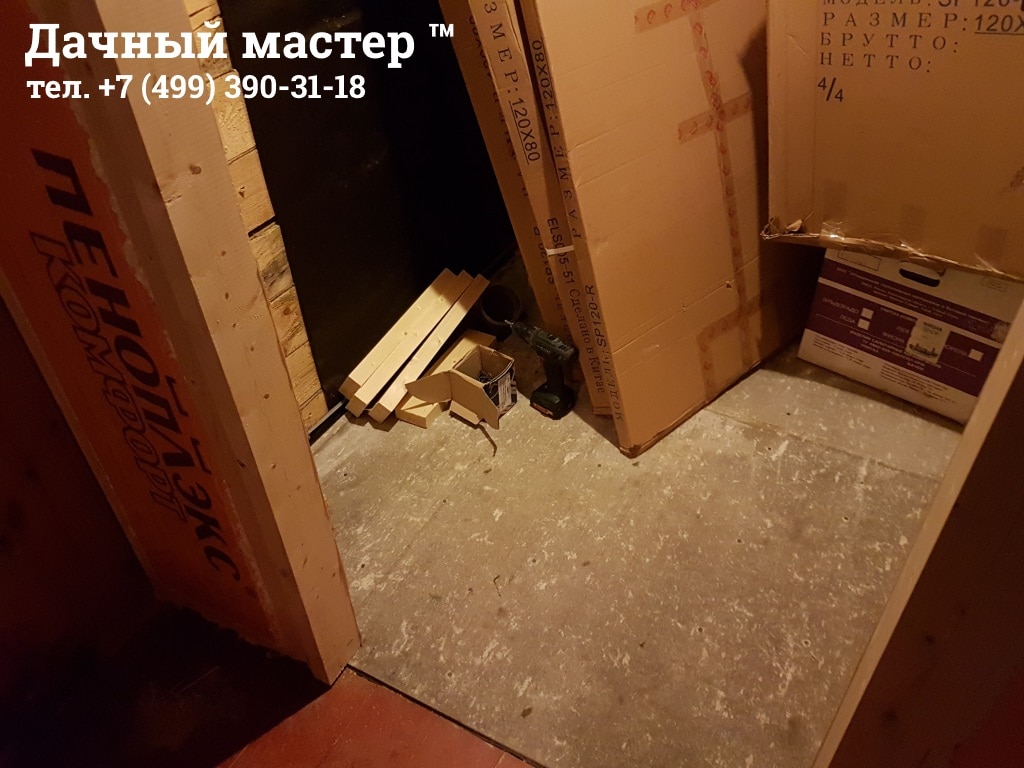

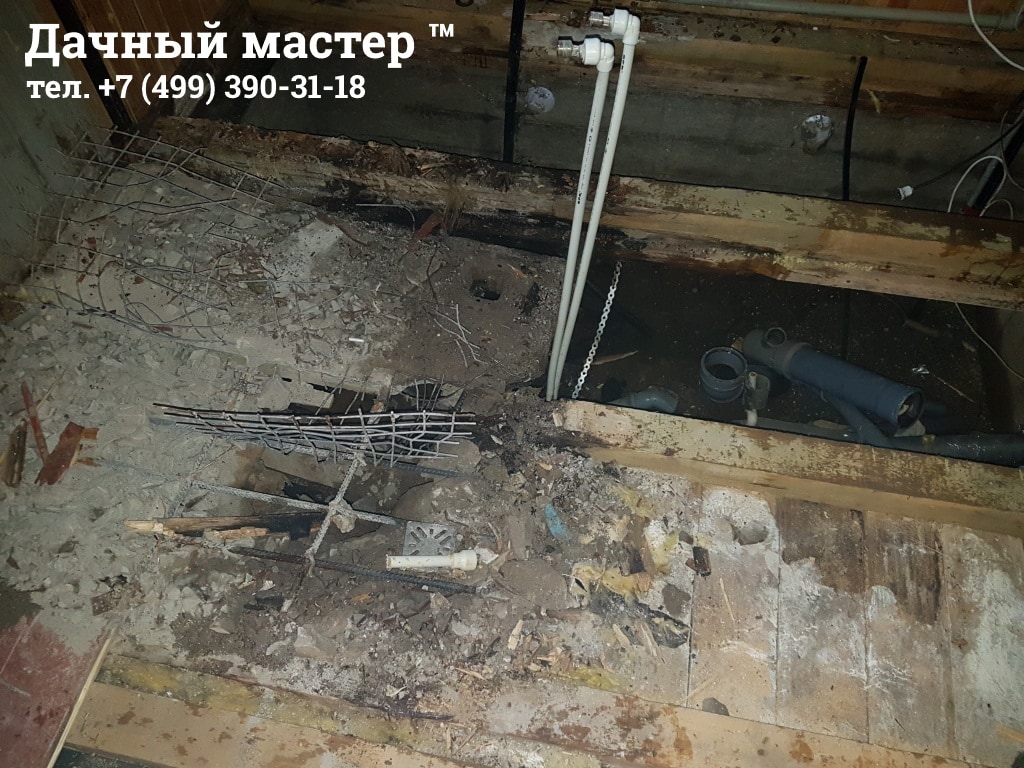

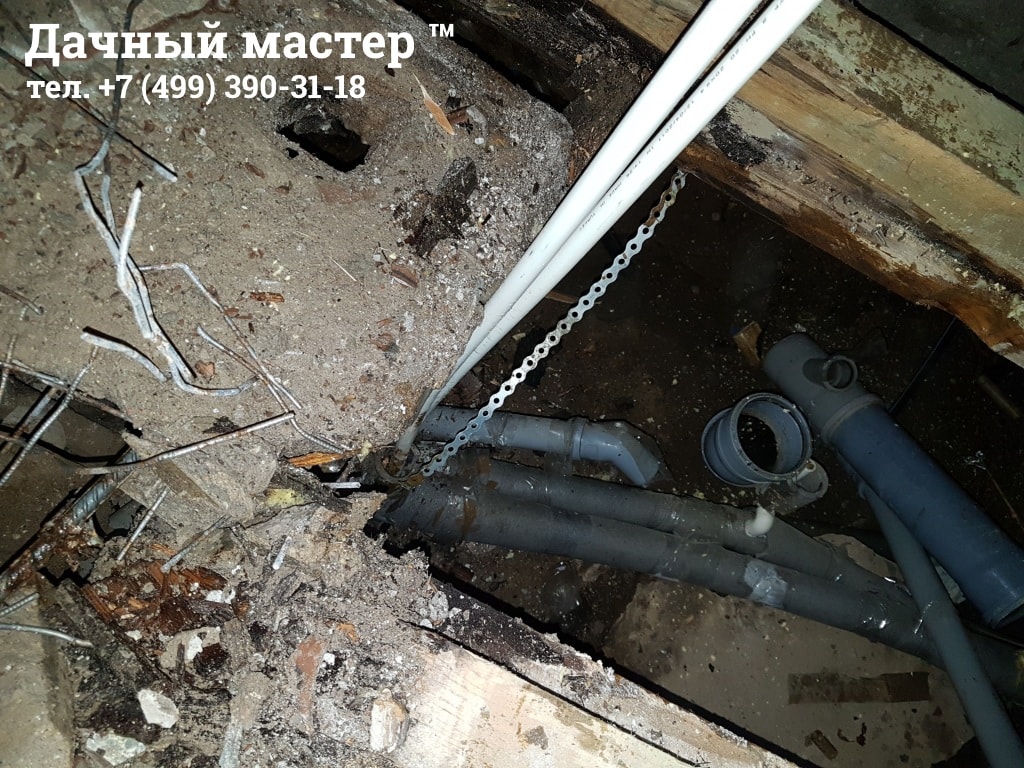

Ход выполнения работ: Итак, первым делом были демонтированы старые перегородки и пол, после чего демонтирована система фильтрации воды. Одновременно с этим были демонтированы инженерные системы (электрика, трубы водоснабжения и водоотведения). Затем было демонтировано старое напольное покрытие и, собственно, сама конструкция пола. Фото процесса работ по демонтажу, а также состояние конструктива пола Вы можете видеть на фото ниже:
Теперь подробнее разберем основные этапы работ по ремонту санузла.
Здесь еще раз подробно опишем технологию ремонта санузла в деревянном доме. Основным моментом здесь, кончено же является хорошая гидроизоляция, поэтому мы, в первую очередь, обращаем внимание на нее.

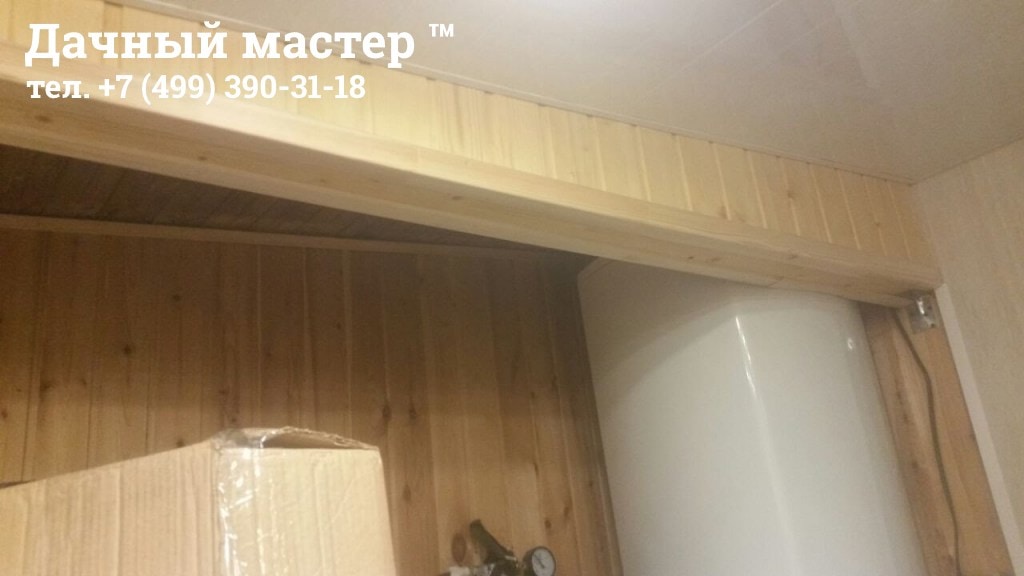

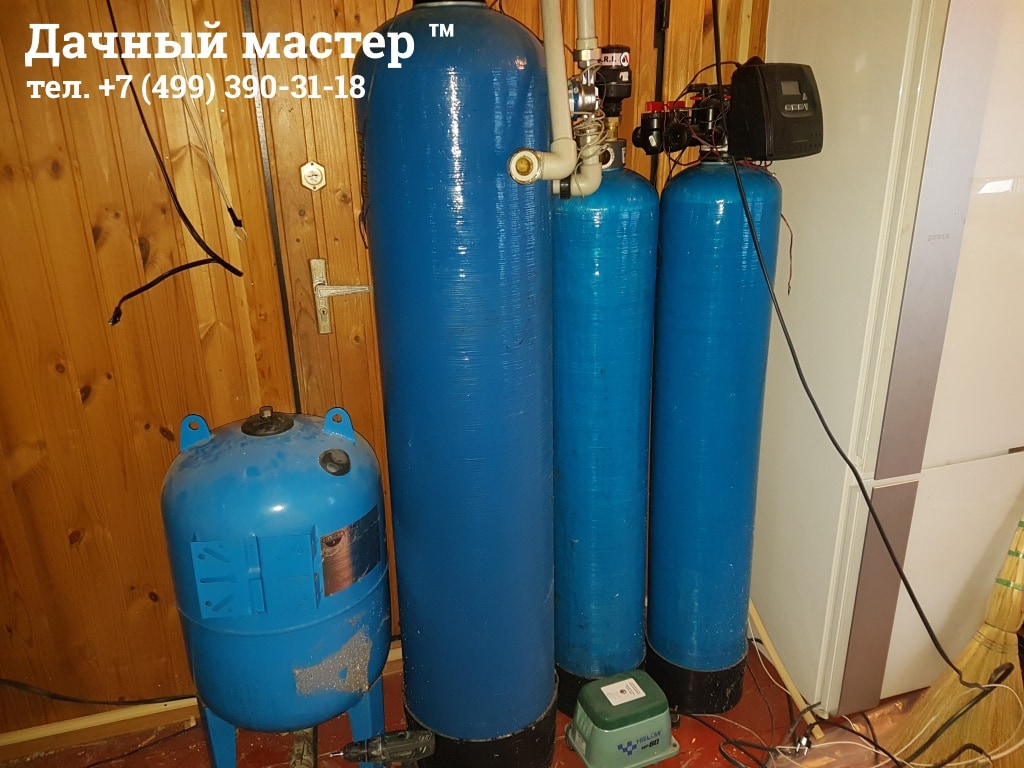

Конструктив пола, как мы уже писали ранее, мы делаем с применением деревянных двутавровых лаг, на которые монтируем разряженную обрешетку, а затем влагостойкую фанеру. После того, как деревянное основание смонтировано, выполняется гидроизоляция двух типов: сначала обмазочная гидроизоляция, а затем рулонная, с пропайкой листов, и запусками на стены по периметру на высоту порядка 15-20 см (таким образом обустраивается гидроподдон, исключающий возможность проникновения влаги к деревянным конструкциям). И потом, на гидроизолированное жесткое основание, укладываются листы АЦЕИД, которые, в свою очередь, являются основание под укладку напольной плитки. На фото ниже Вы можете видеть фото процесса:

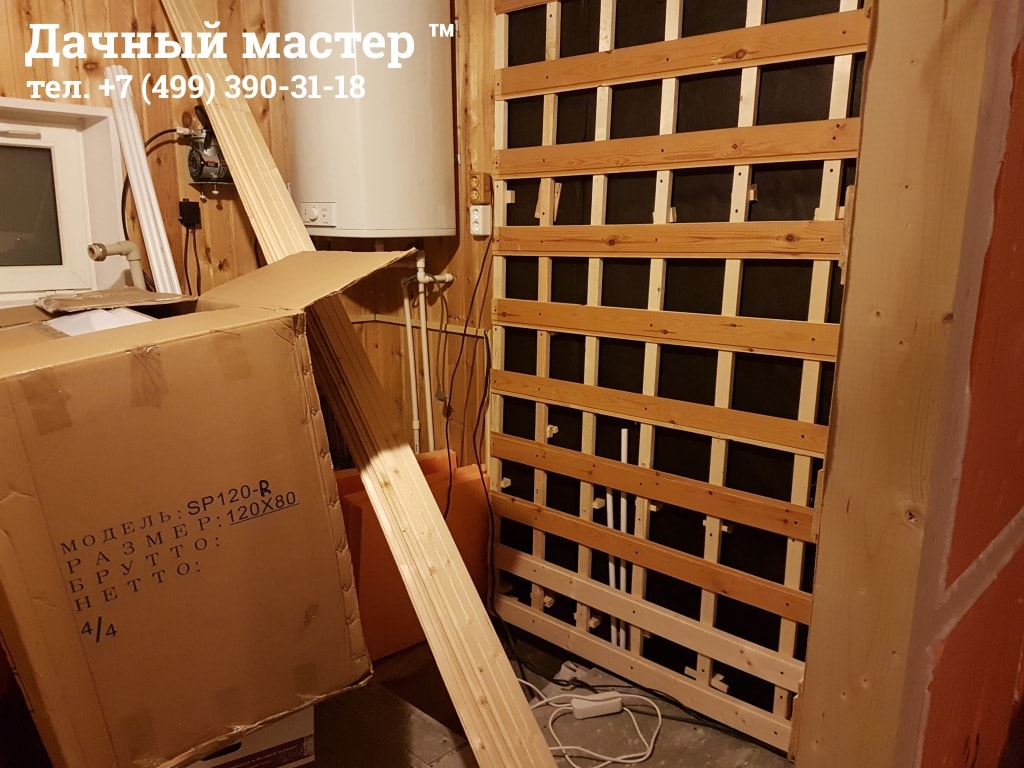

По завершению этапа обустройства основания пола, настала очередь сооружения каркасной перегородки. Здесь описывать особо нечего, единственное, на что стоит обратить внимание — это звукоизоляция перегородки. В данном случае она была выполнена плитами «Пеноплэкс».

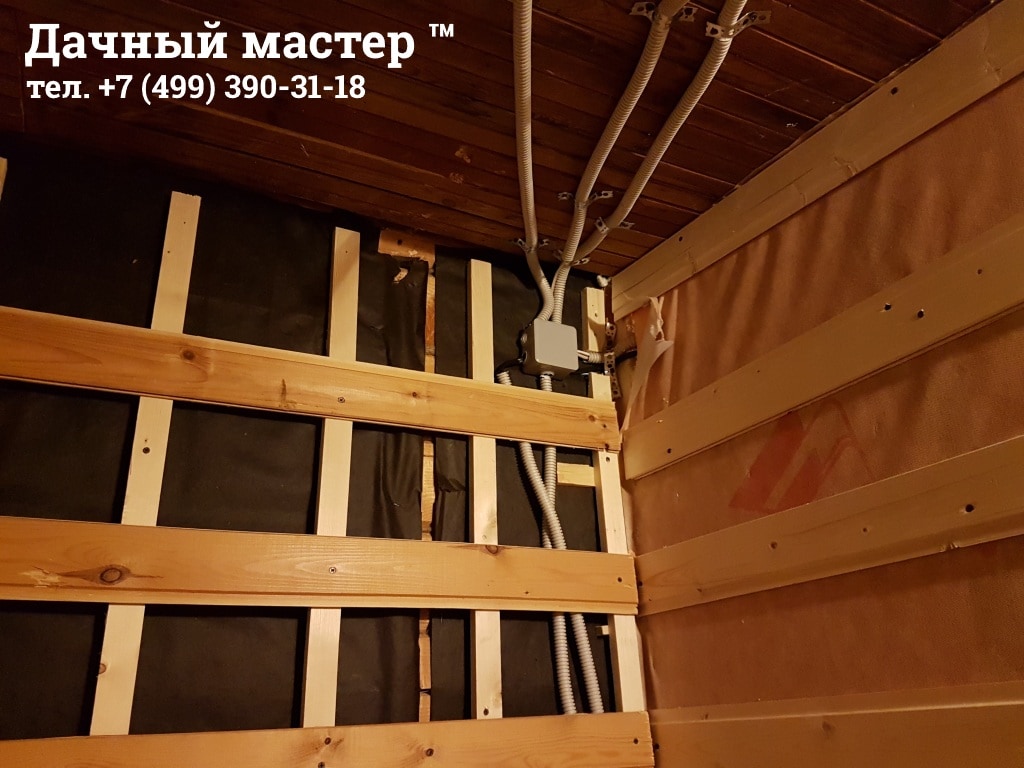

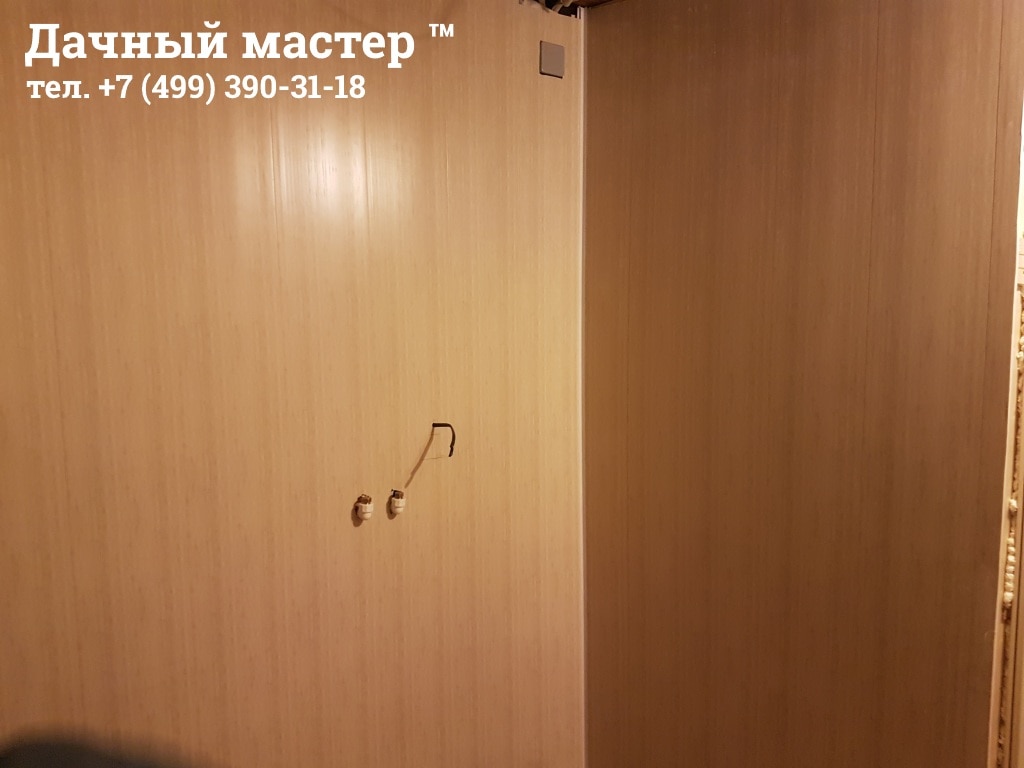

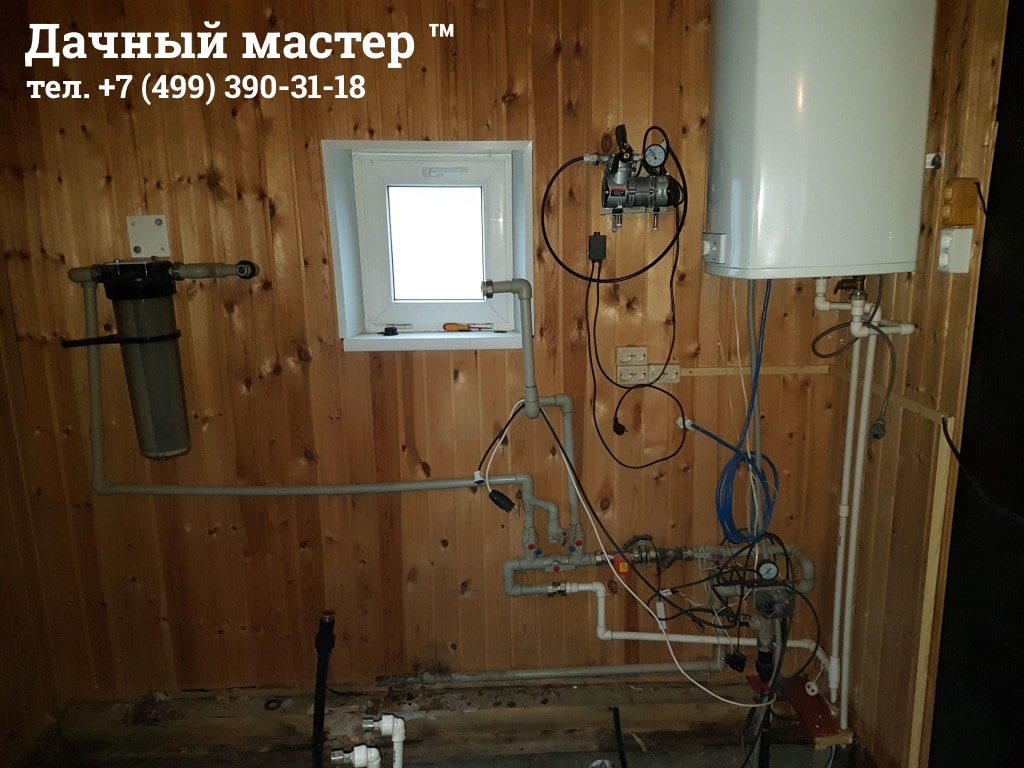

Ввиду того, что финишная отделка стен при ремонте санузла с внутренней стороны предполагалась пластиковыми панелями, по его периметру была обустроена разряженная обрешетка из вагонки, на которую потом были закреплены пластиковые панели. Одновременно с обустройством каркасной перегородки, были обустроены инженерные коммуникации (электрика, водоснабжение точек, водоотведение). Результат работ Вы можете видеть на фото ниже:

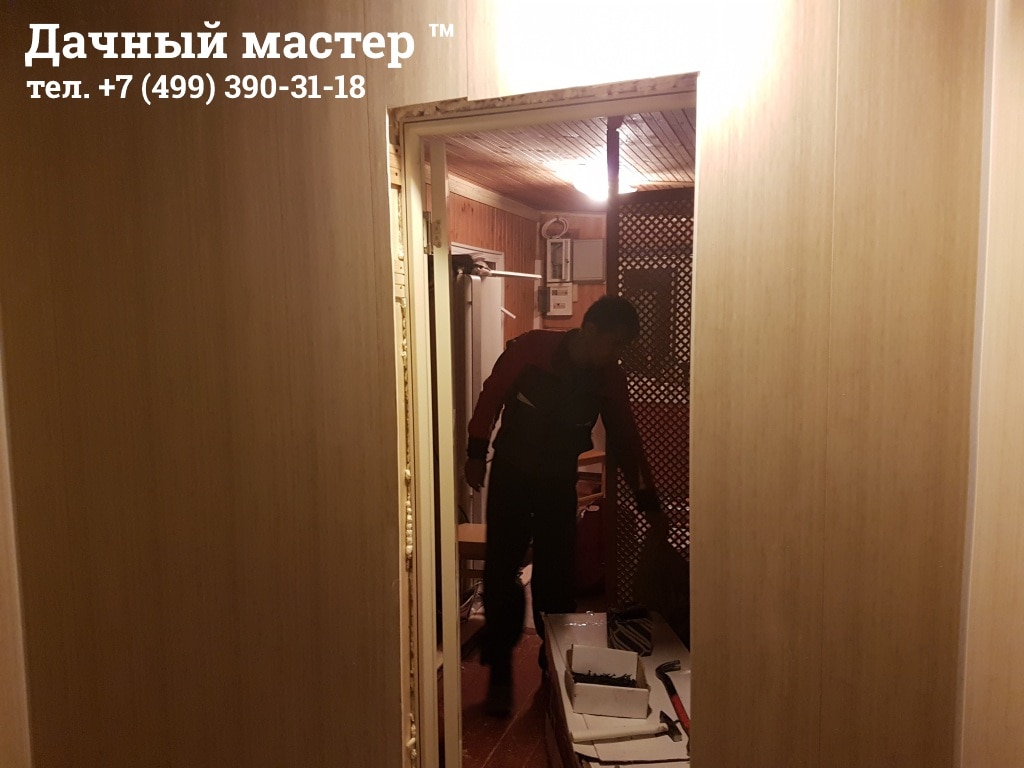

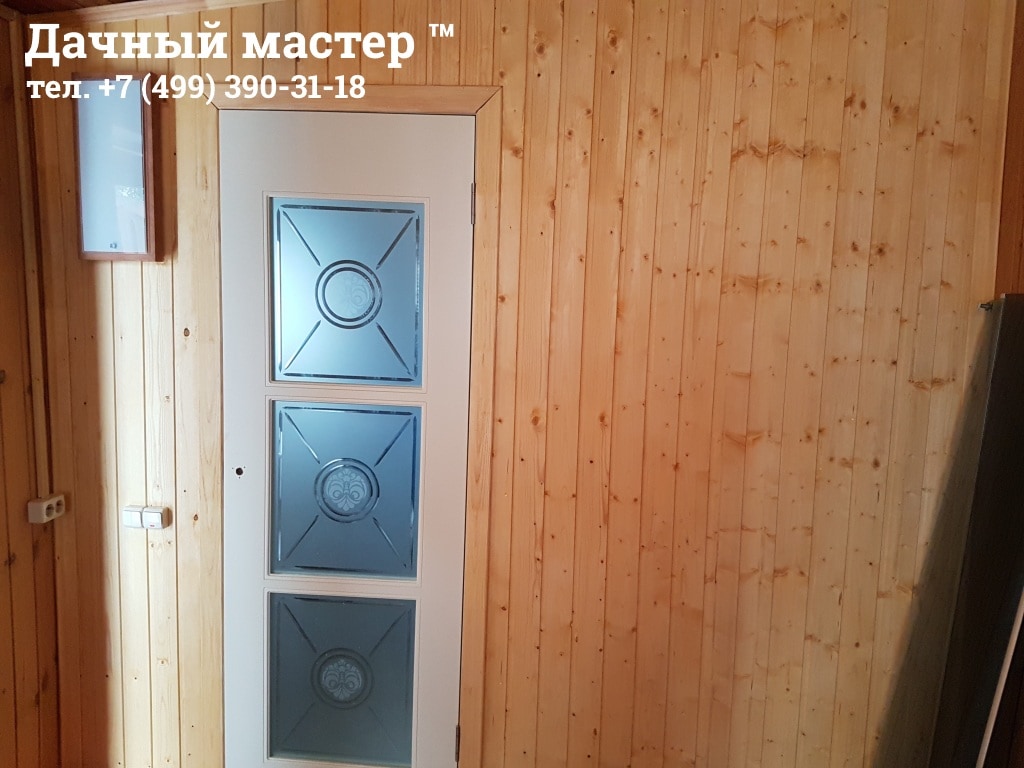

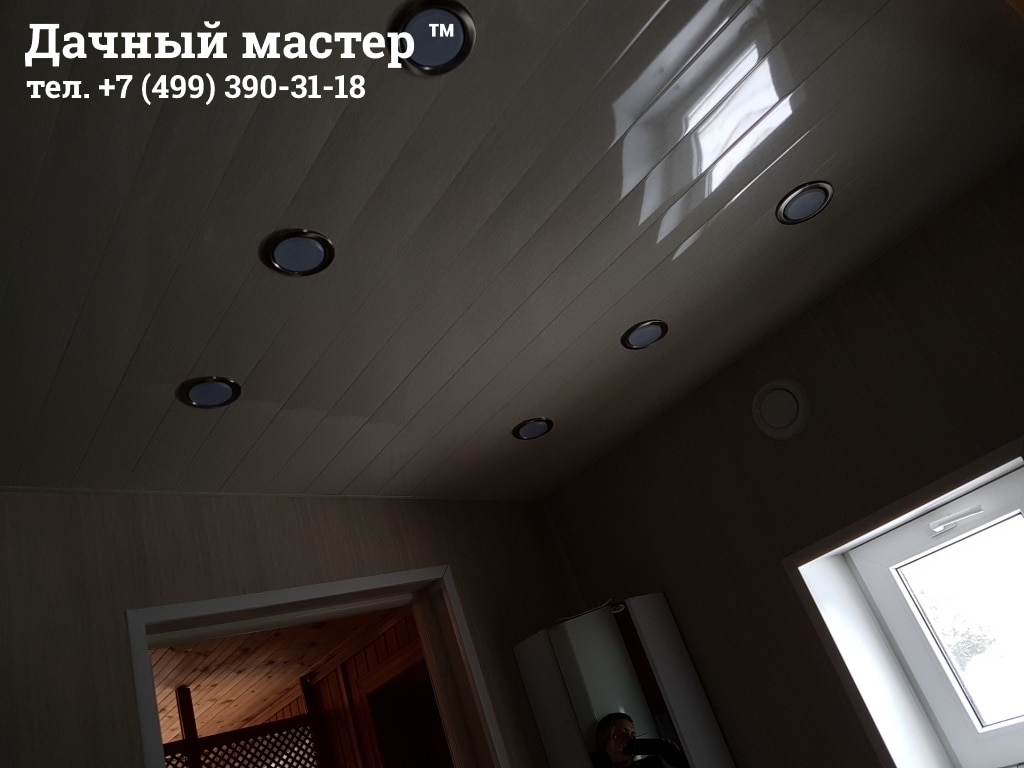

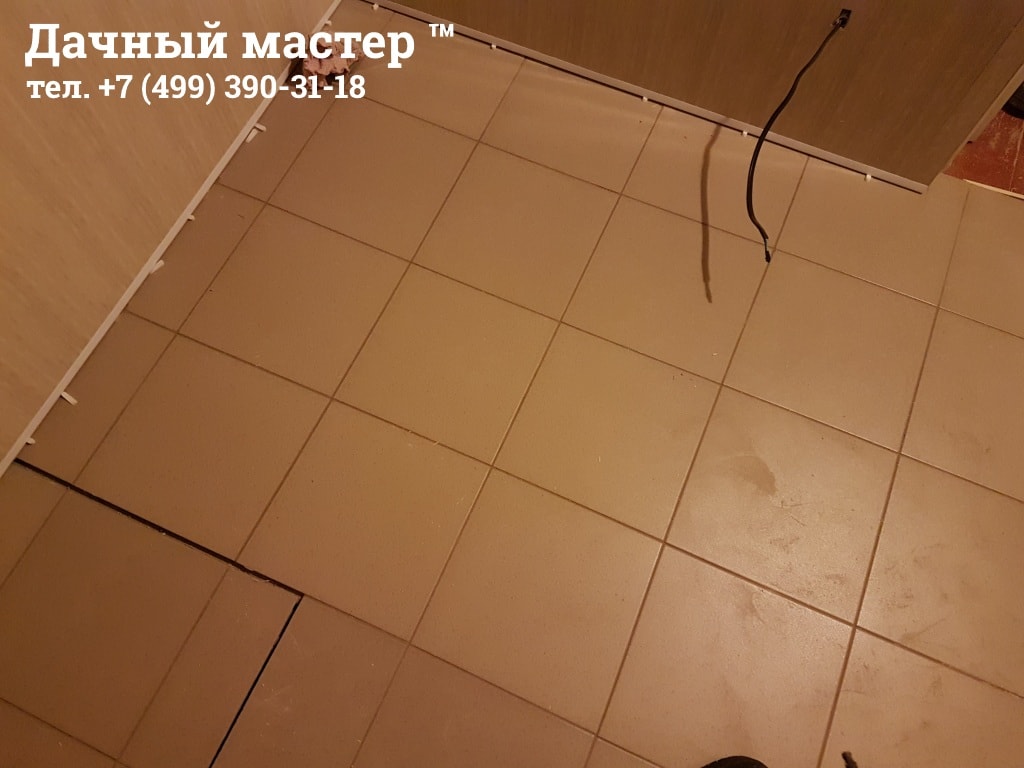

Очередным этапом работ по ремонту санузла стали укладка напольной плитки, отделка стен пластиковыми панелями, обустройство реечного потолка. Напольная плитка была уложена на подготовленное основание из листов АЦЕИД, а пластиковые панели смонтированы на разряженную обрешетку на кляймеры, с обязательной проклейкой панелей к направляющим обрешетки. Монтаж реечного потолка выполнен стандартно, единственное, для обеспечения возможности его монтажа, пришлось делать фальшбалку, т.к. крыша пристройки шла с уклоном. С наружной стороны каркасная перегородка была отделана вагонкой, после чего смонтированы входные двери в санузел. Фото процесса и результат работ Вы можете видеть на фото ниже:

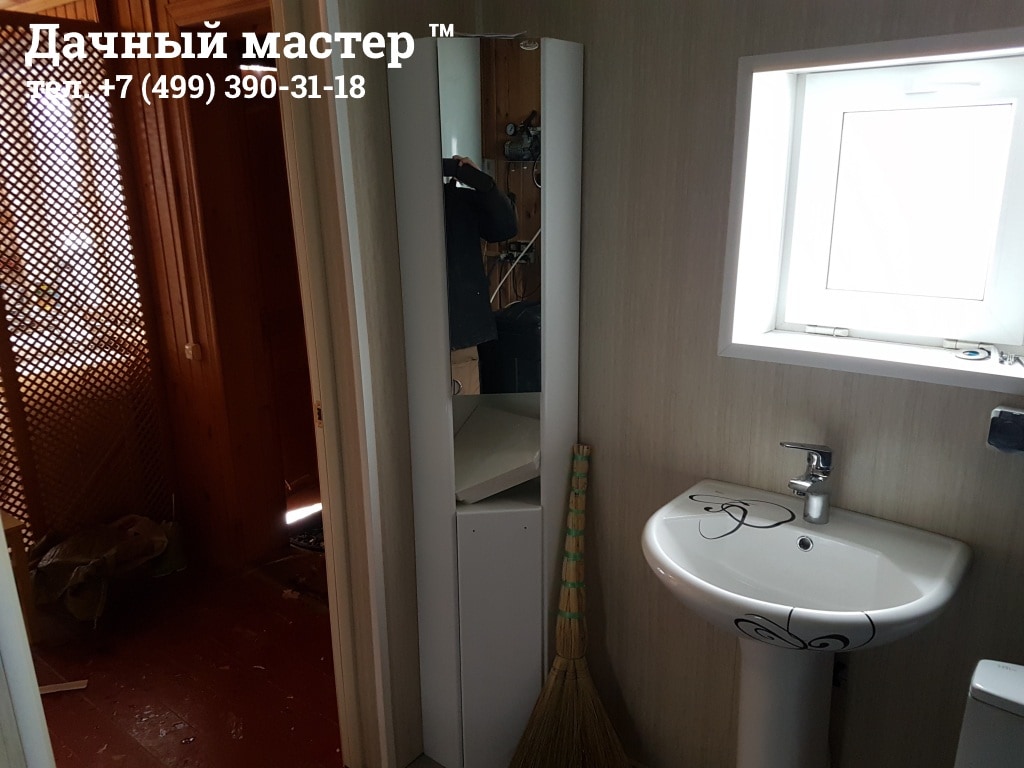

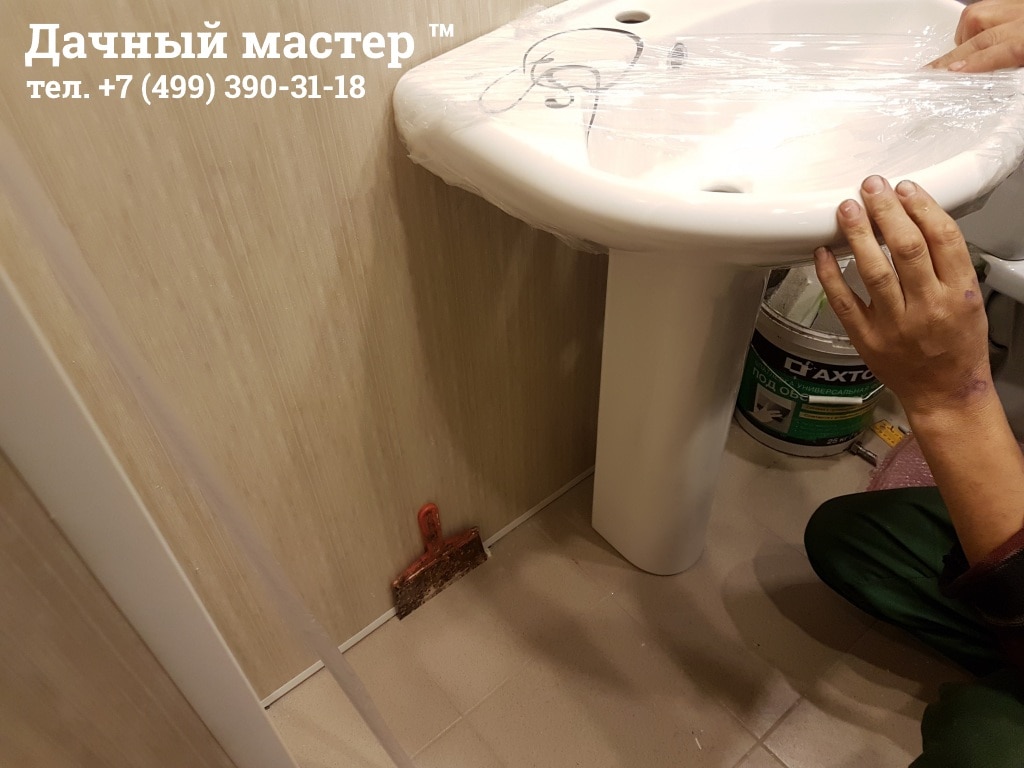

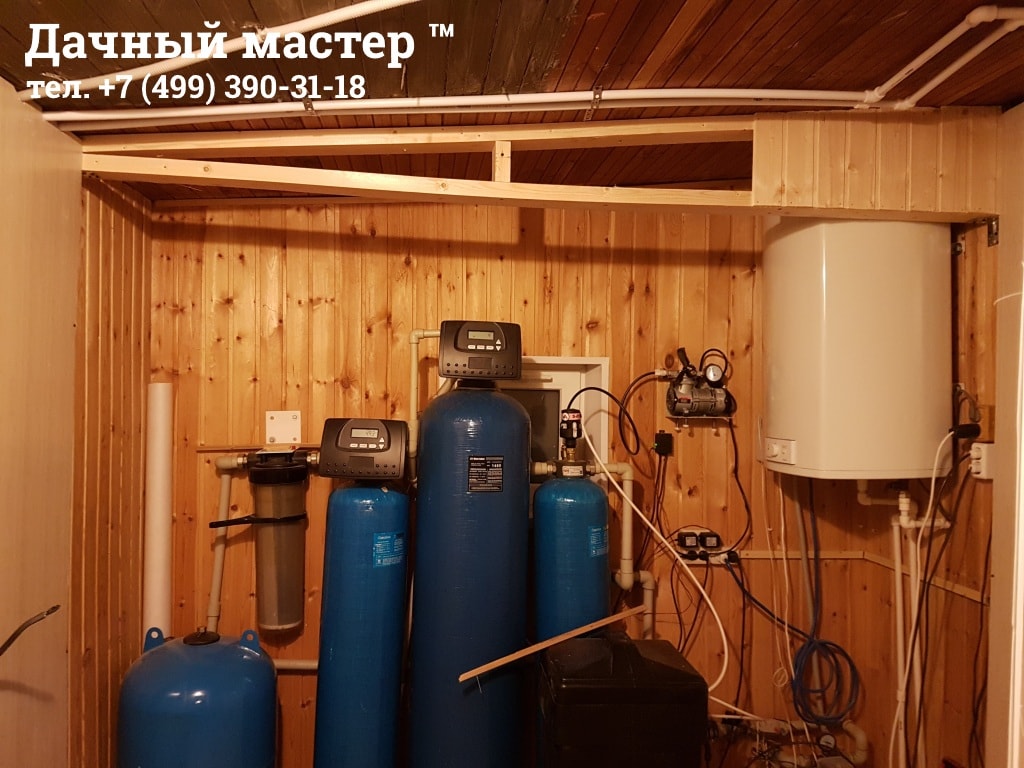

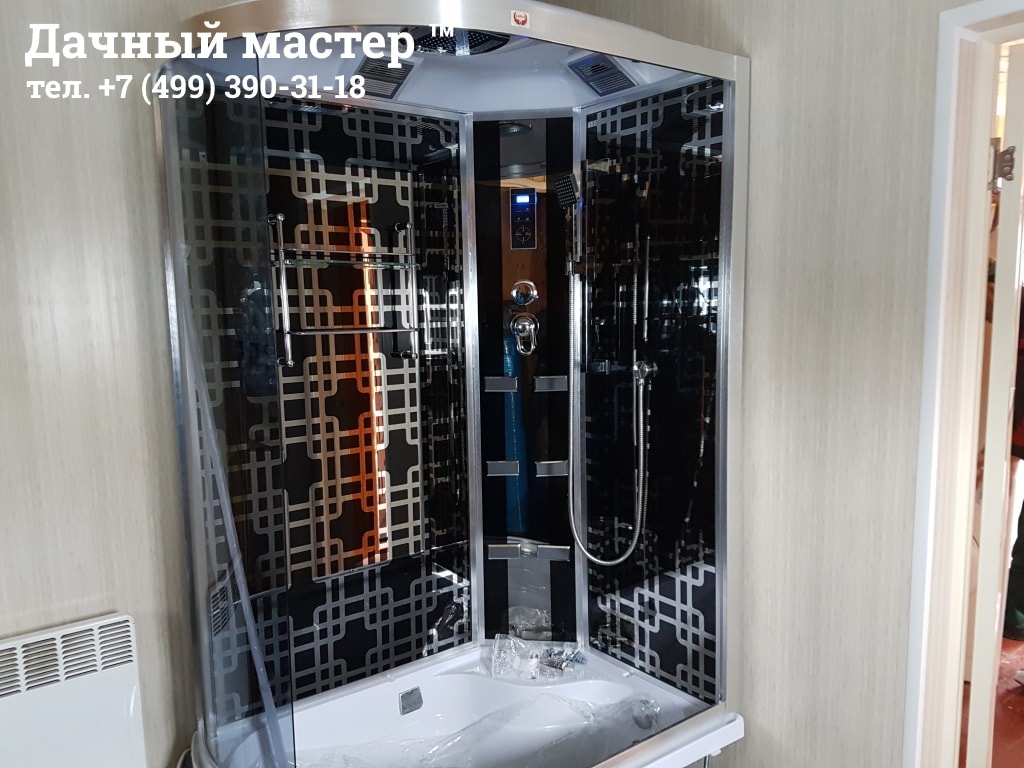

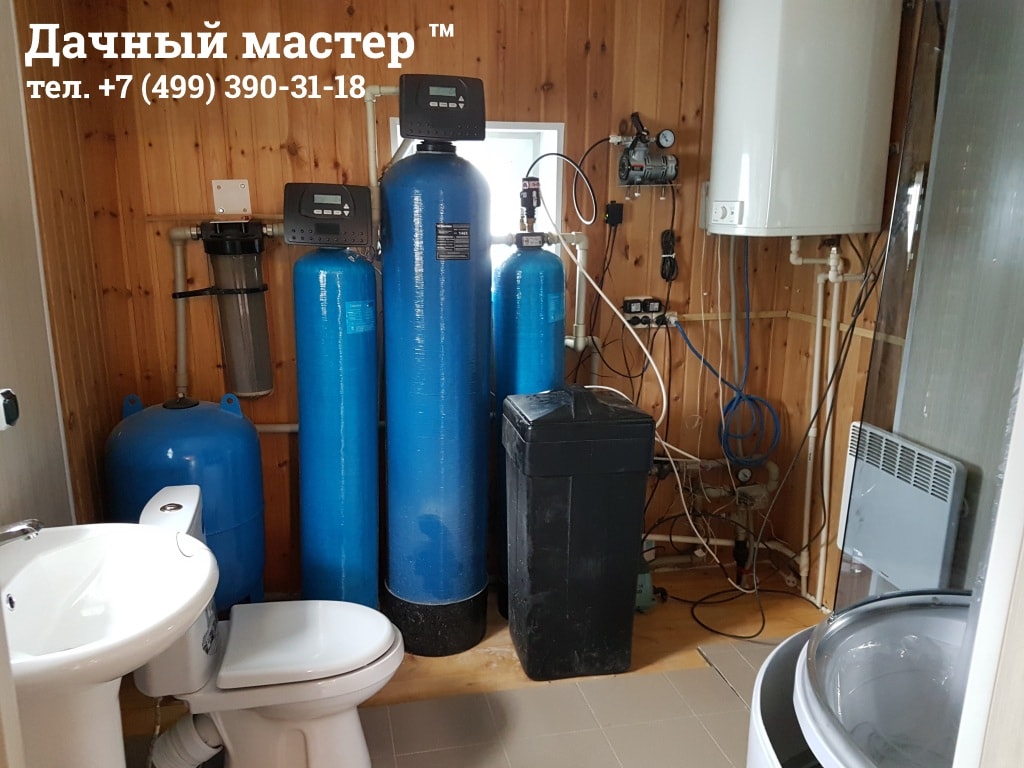

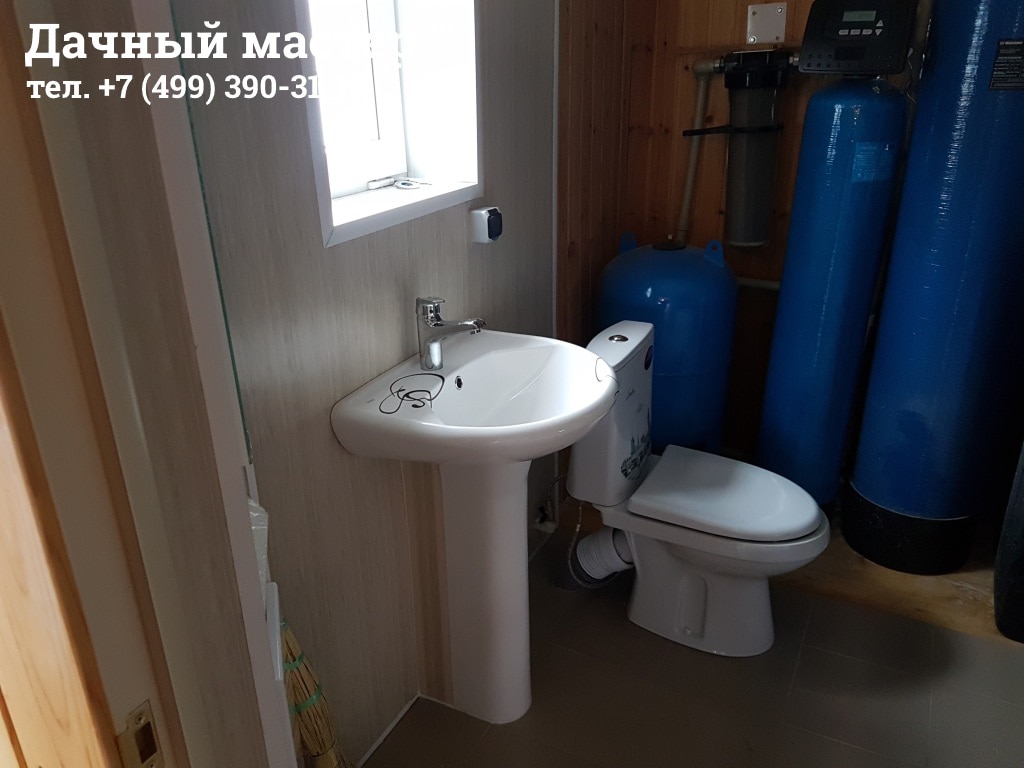

Завершающим этапом работ по внутренней отделке дома стал монтаж сантехники в двух санузлах. Были установлены: напольный унитаз с бачком, раковина — «тюльпан», душевая кабина с электронным блоком управления. Из перечисленного, хотелось бы обратить внимание на монтаж душевых кабин — при их приобретении, обращайте внимание на степень сборки при поставке. Есть комплекты душевых кабин, которые поставляются с высокой степенью сборки, то есть там уже установлены блоки управления, собран поддон, частично каркас ограждения и т.д. В общем чем выше степень сборки душевой кабины при поставке, тем меньше стоимость ее монтажа. Результат работ по монтажу сантехники Вы можете видеть на следующих фото:
Более подробно с ходом выполнения и результатом работ можно ознакомится в нашей фотогалерее. Общее время выполнения работ по ремонту санузла, составило 15 календарных дней.
Не так давно мы писали о том, что в рамках нашей компании было решено открыть еще одно направление работ -…
Рассмотрим поподробнее еще один проект дома от нашей компании (мы также писали о нем ранее). Проект называется "Шерлок", выполнен в…
Рассмотрим подробнее еще один наш проект дома, выполненный в стиле "Барнхаус". Название модного нынче стиля, происходит от немецкого слова "Barnhouse",…
Сегодня рассмотрим один из проектов разработанных нашей компанией, уже построенный и эксплуатируемый порядка 13 лет. Итак, пройдем по основным техническим…
Холодильная камера представлена стационарным оборудованием, которое используется на крупных производствах, в местах общественного питания, супермаркетах, складах и других коммерческих заведениях,…
Для начала давайте разберемся, какие типы проводок можно вообще делать в бревенчатом доме. По большому счету типа два - открытая…
