Поставленная задача: построить подземное бетонное подвальное помещение (погреб), являющееся фундаментом надземной постройки.
Ход выполнения работ: Строительство подземного подвального помещения или в простонародии погреба задача ответственная, так как требует выполнения качественной гидроизоляции конструкции с целью исключения возможности проникновения грунтовых и поверхностных вод внутрь будущей постройки. Кроме того при строительстве погреба необходимо обеспечить достаточную прочность конструкции исключающей ее разрушение от действия давления со стороны окружающего грунта. Учитывая изложенное, строительно-монтажные работы следует выполнять только на основании разработанной проектной документации, учитывающей выше обозначенные факторы.

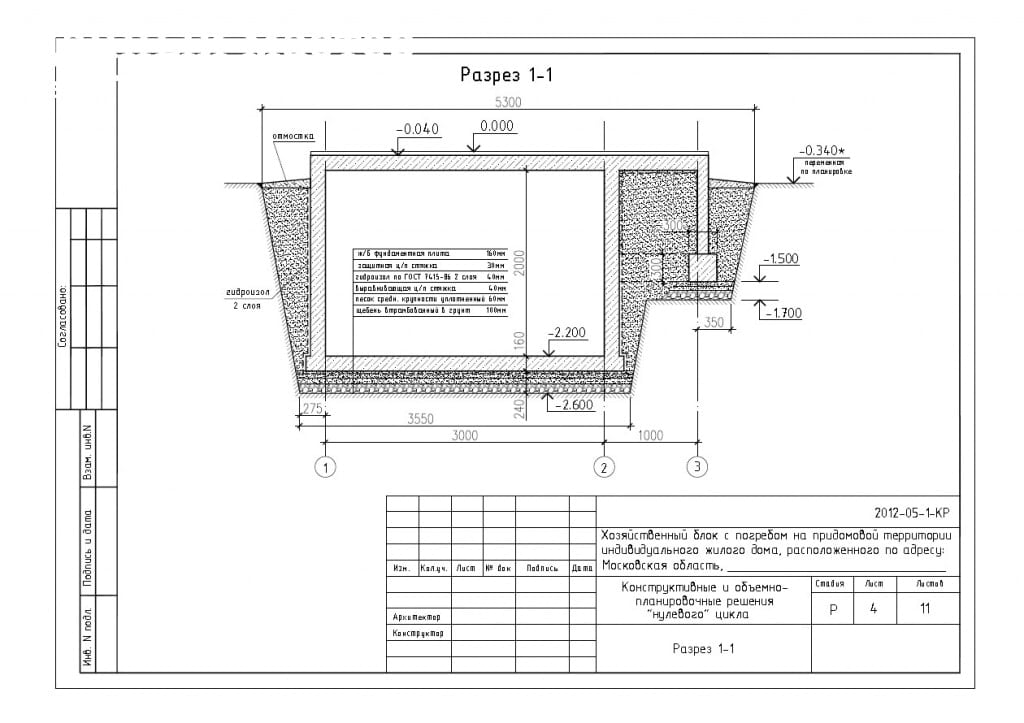

В данном случае, работы также выполнялись строго в соответствии с разработанной проектной документацией. Ниже приведен разрез подземного подвального помещения из рабочего проекта:

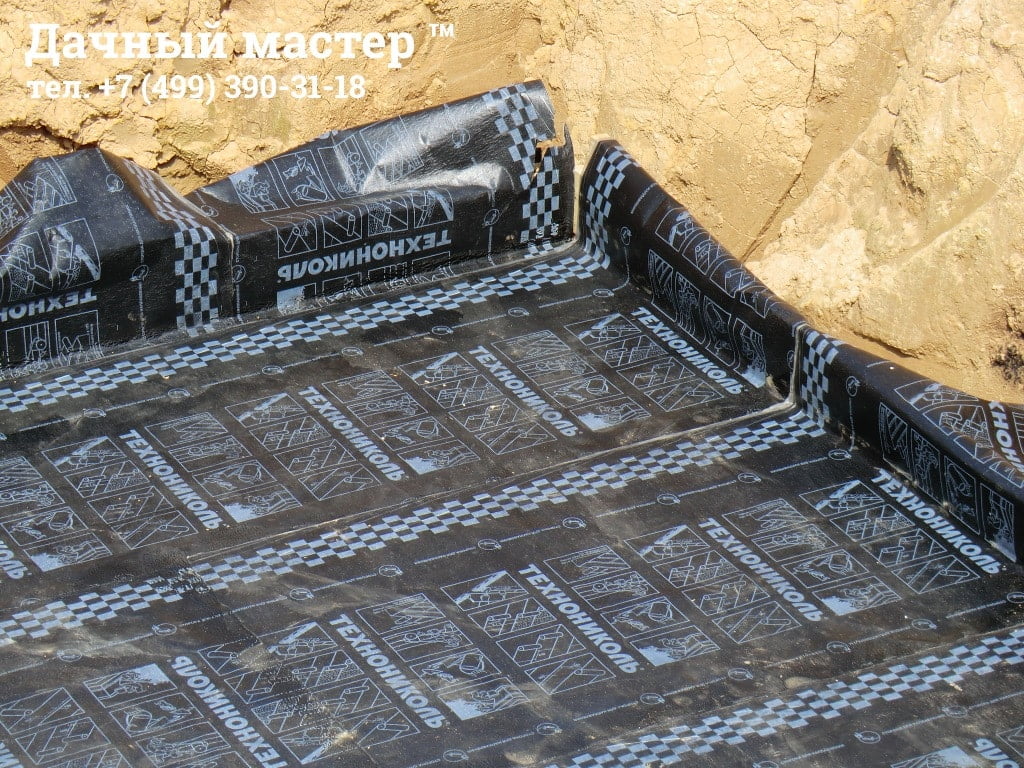

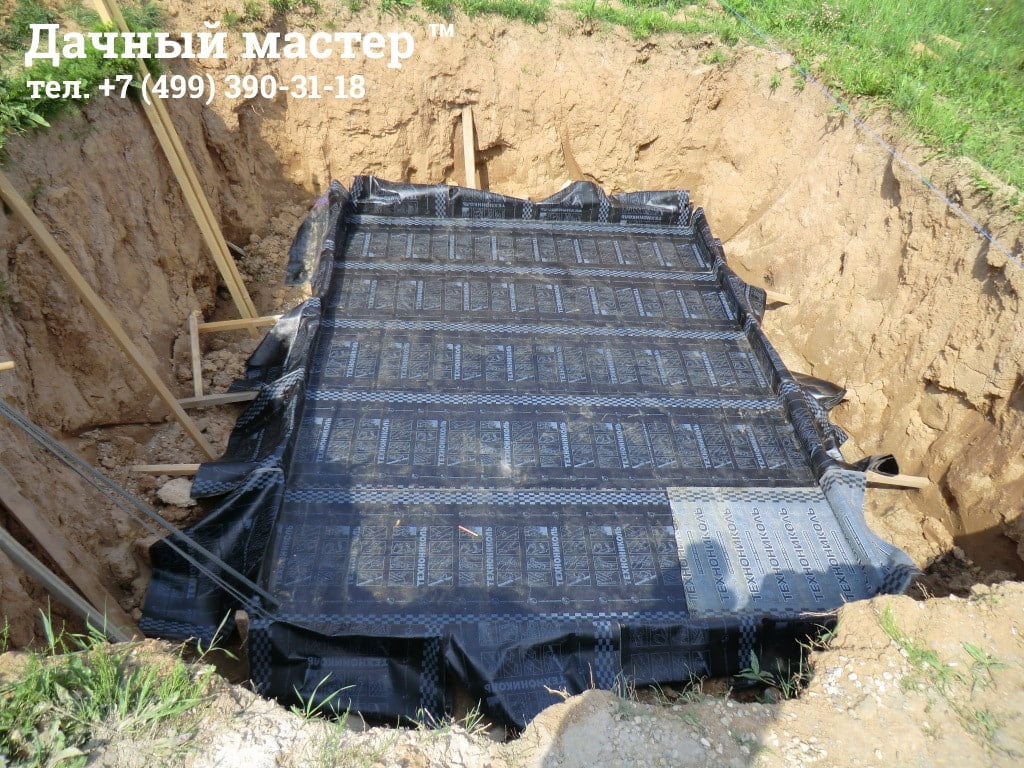

Первоначально в месте строительства подвала (погреба) был выкопан котлован, обустроена песчанно-гравийная подушка, поверх которой уложен слой гидроизоляции, обеспечивающий исключение попадания грунтовых вод снизу:

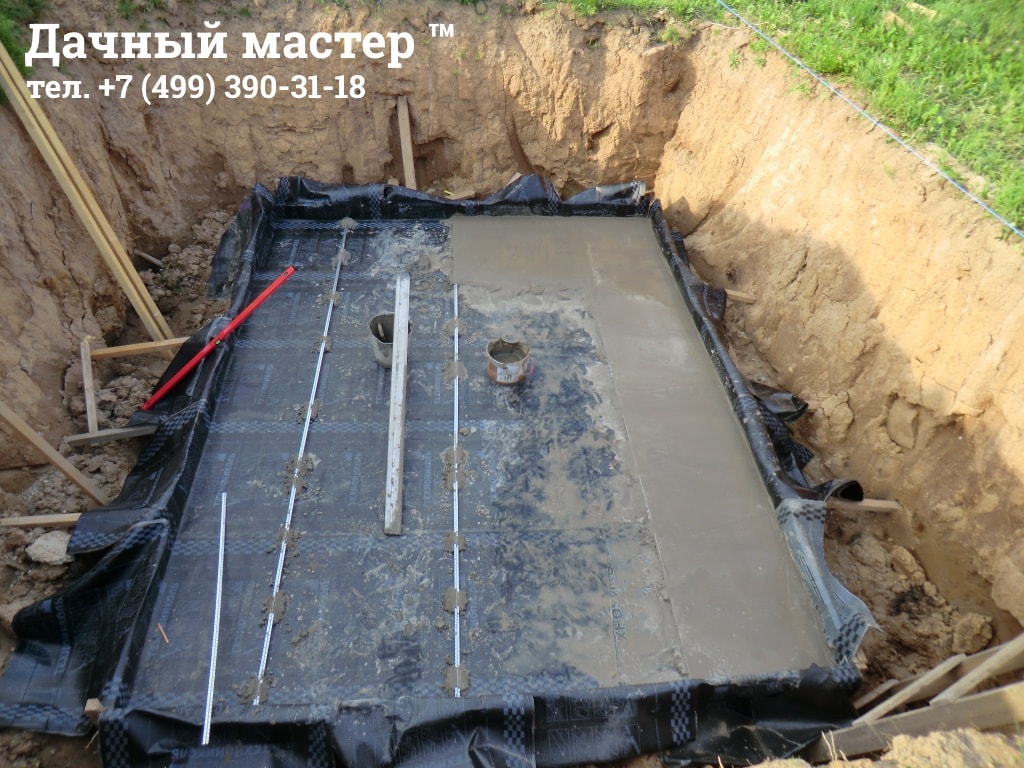

После укладки гидроизолирующего слоя, выполнено бетонирование выравнивающего слоя пола сверху на который уложен арматурный каркас пола, после чего залита бетонная плита-основание (пол):

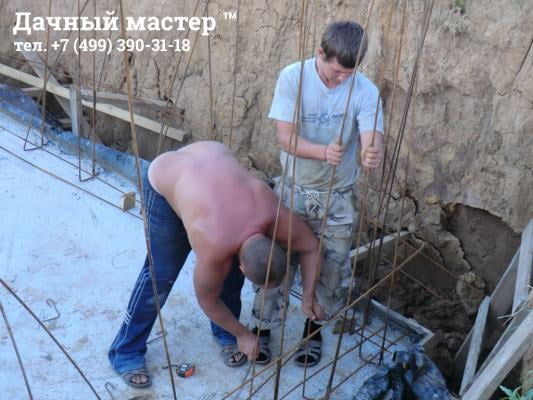

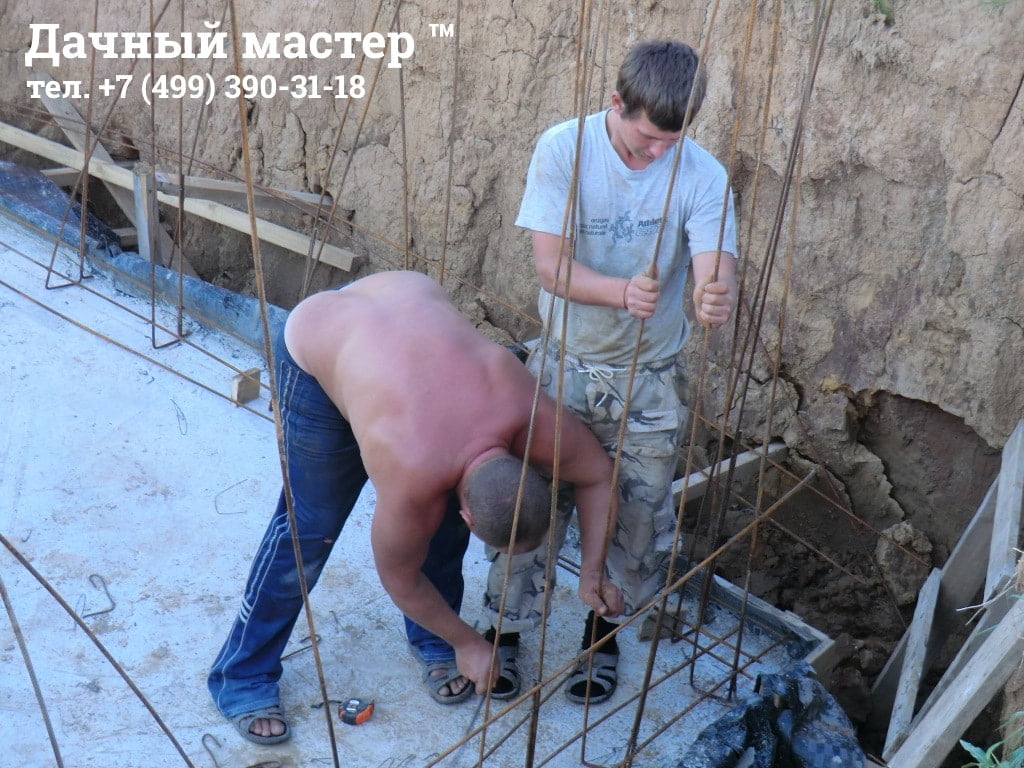

После заливки пола изготовлен арматурный каркас стен будущего подвального помещения и смонтирована опалубка:

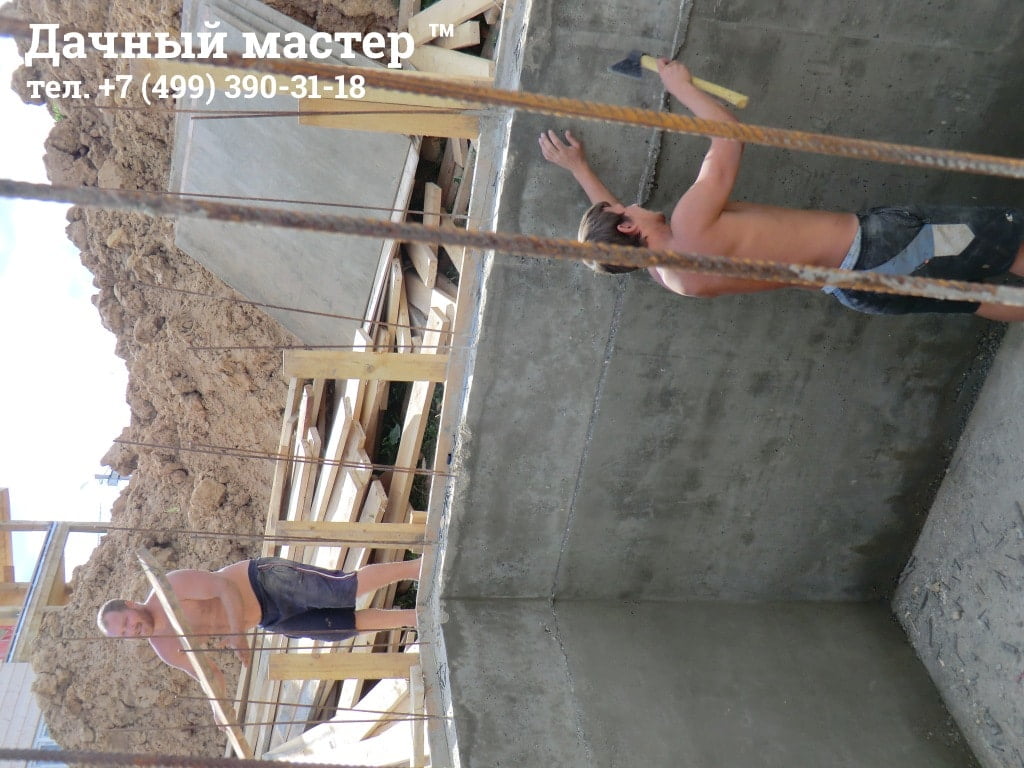

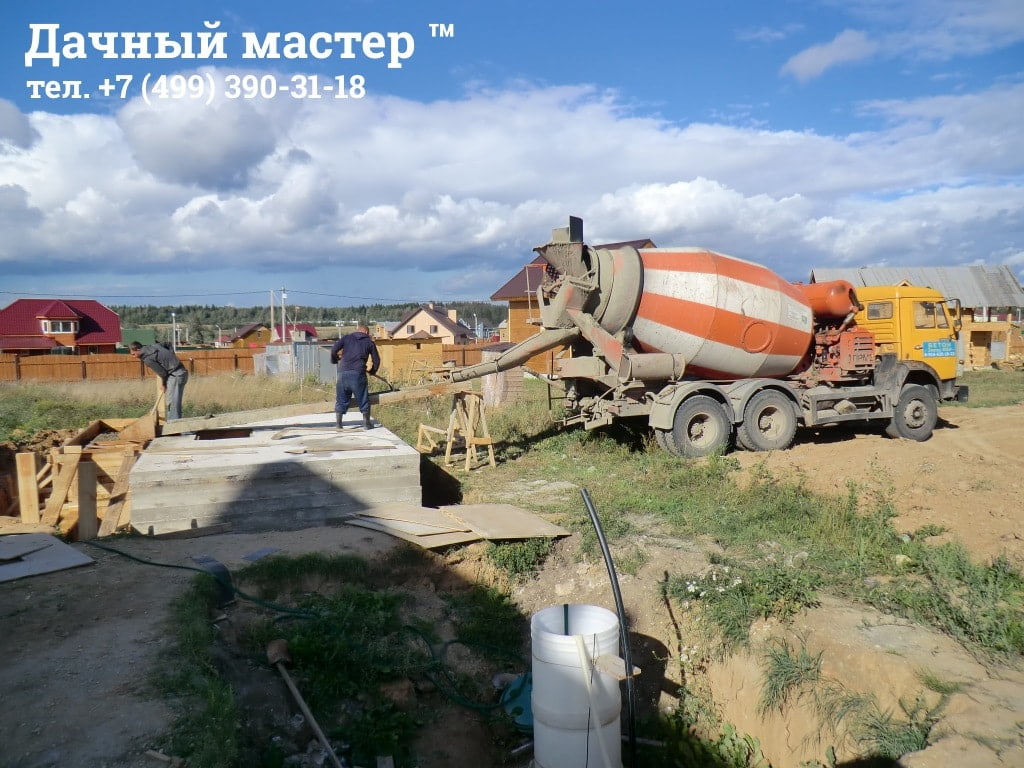

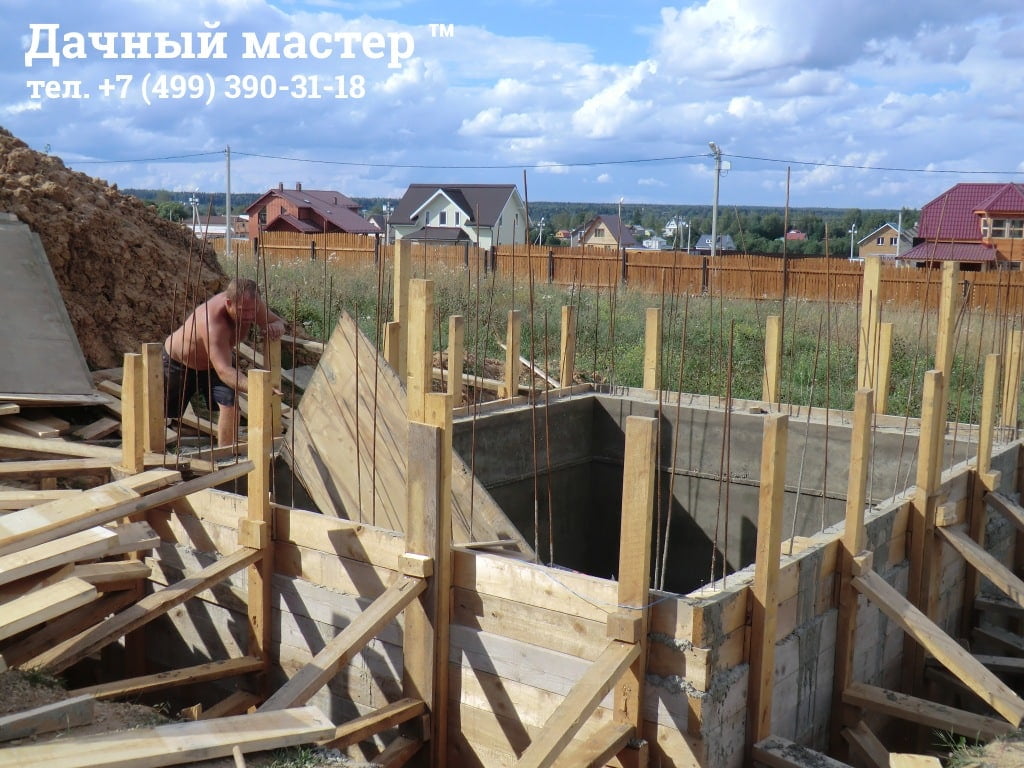

Опалубка устанавливалась с обоих сторон стен, как раз на толщину стены будущего подвального помещения. После монтажа опалубки выполнена заливка стен подземного погреба:
После бетонирования стен подвального помещения и высыхания бетона, внутренняя опалубка, удерживавшая стены была демонтирована для обеспечения возможности заливки крыши погреба:

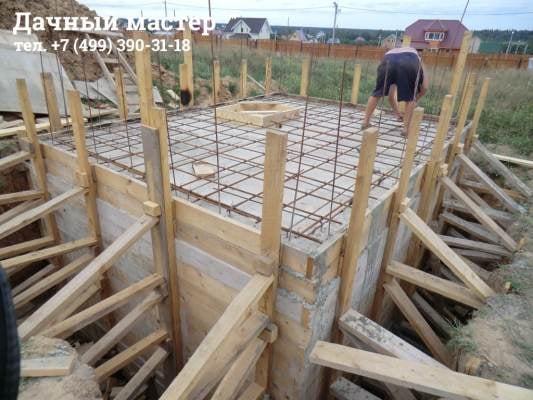

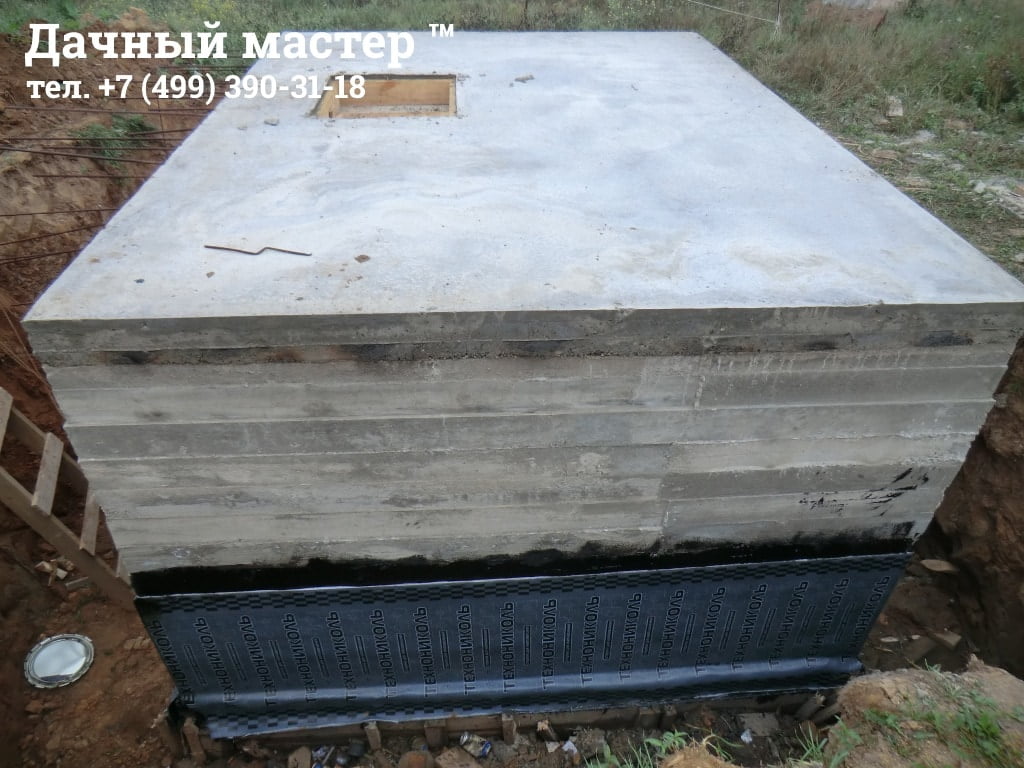

Для строительства крыши подвального помещения внутри коробки вновь собрана опалубка, только теперь предназначенная для удержания плиты крыши, поверх которой смонтирован арматурный каркас и выполнена заливка крыши погреба:

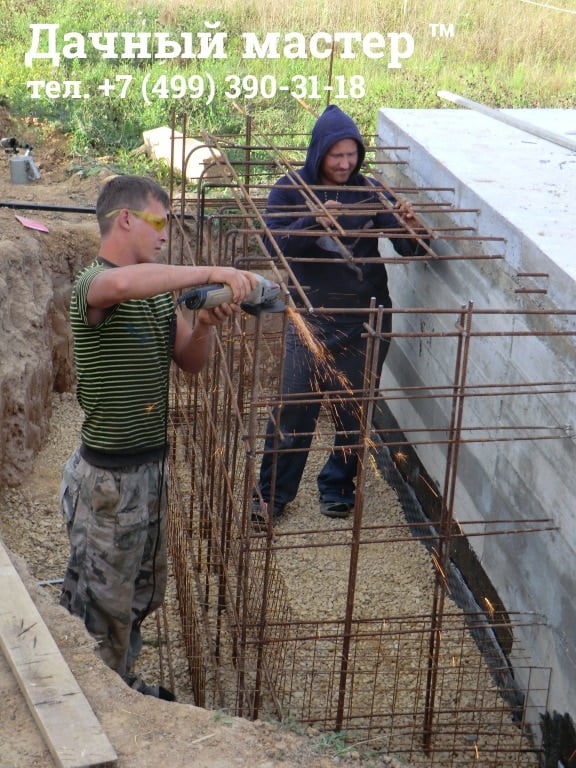

Согласно проектной документации конструкция подвального помещения предусматривала две секции, поэтому в боковой стороне основного погреба были оставлены выпуски арматуры для привязки дополнительного подвального помещения (см. фото ниже). Демонтировав внутреннюю и внешнюю опалубку основного подвального помещения выполнено обустройство арматурного каркаса дополнительной секции погреба:
После обустройства арматурного каркаса, смонтирована опалубка и выполнено бетонирование конструкции дополнительного подвального помещения:

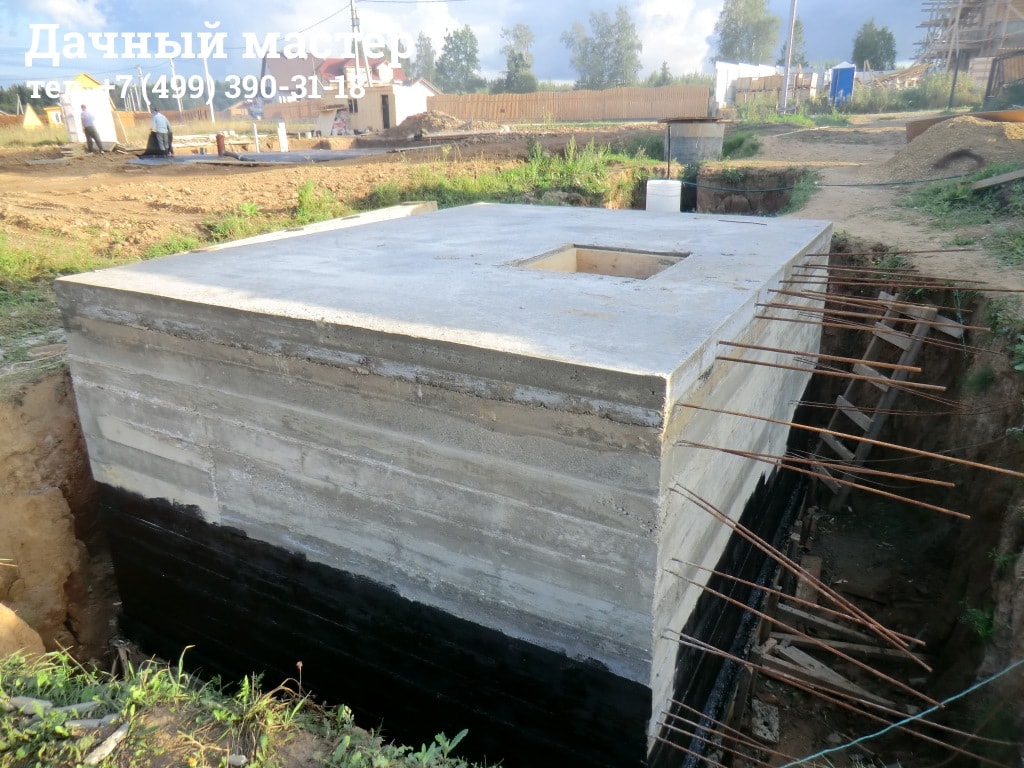

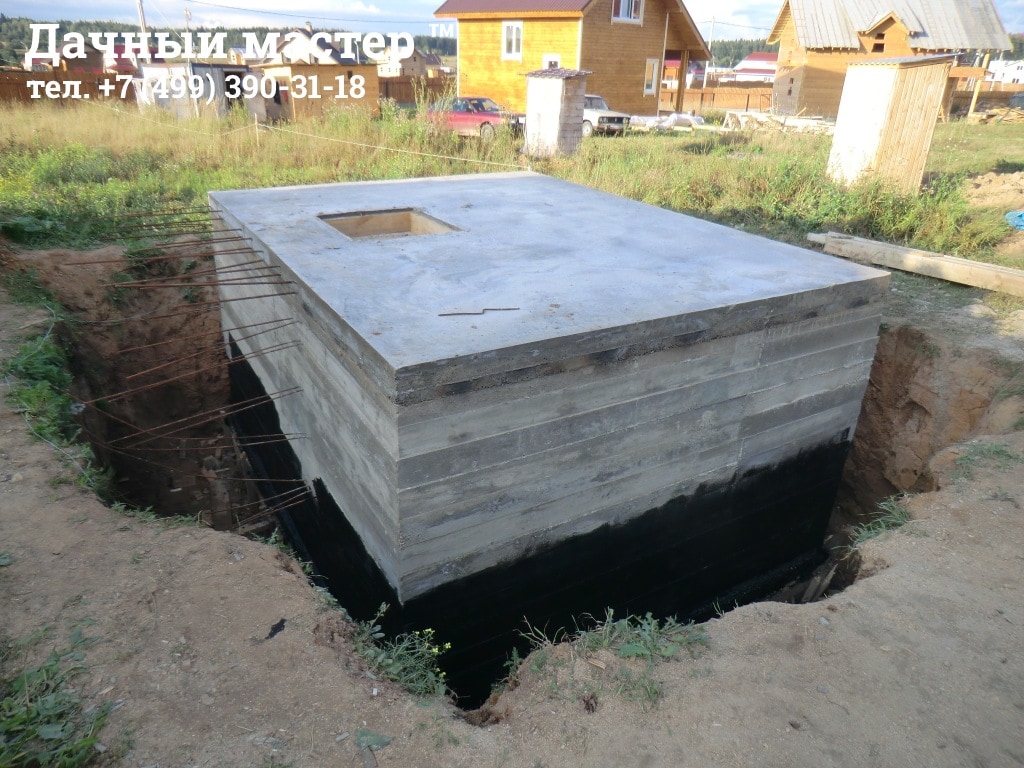

По завершению всех бетонных работ, опалубка была демонтирована, выполнена гидроизоляция внешних поверхностей подвальных помещений, после чего котлован был засыпан:
Более подробно с ходом выполнения работ можно ознакомится в нашей фотогалерее. Общее время выполнения работ по строительству подземного подвального помещения составило 1 месяц.
Дополнительная информация: Полезную информацию о выборе конструкции и строительстве подземных помещений Вы можете купив нашу книгу «Фундамент каркасного дома. Классификация. Выбор. Строительство».
После заполнения нижеследующей формы и активации подписки Вы сделаете сразу два дела — купите эту крайне полезную книгу и станете подписчиком на нашу рассылку о строительстве, ремонте, реконструкции загородных домов, инженерных систем и обустройстве дачных участков, где мы будем приводить полезные статьи и практические примеры работ, а также информацию о сезонных и праздничных скидках на работы и услуги нашей компании. А доставляться все это богатство будет прямо Вам на почту.
|
